В приложение MES Planner формирование заказа необходимо для запуска продукции в производство.

На странице Заказы можно увидеть список заказов. Каждый из заказов имеет статус, дату заказа, срок выполнения заказа, а также информацию о продуктах, которые входят в заказ.

Статусы заказа изменяются последовательно, от Черновик до Завершено/ Аннулировано и могут быть следующие:

  • Черновик - заказ создан, но не готов к запуску в производство. В этом статусе можно редактировать заказ, добавлять и удалять продукты.
  • В ожидании - заказ готов к планированию и запуску в производство. В этом статусе нельзя добавлять или удалять продукты, однако можно редактировать информацию, относящуюся к продуктам.
  • Запланирован - заказ был запланирован, но еще не начат.
  • Начато - как минимум один продукт (или операция продукта) был запущен в производстве.
  • Завершено - заказ завершен. Заказ считается завершенным, когда как минимум один продукт в нем завершен, а все остальные продукты в заказе завершены или аннулированы.
  • Аннулировано - заказ аннулирован. Заказ считается аннулированным, когда все продукты в нем аннулированы. Для аннулирования заказа необходимо отменить все продукты в заказе.

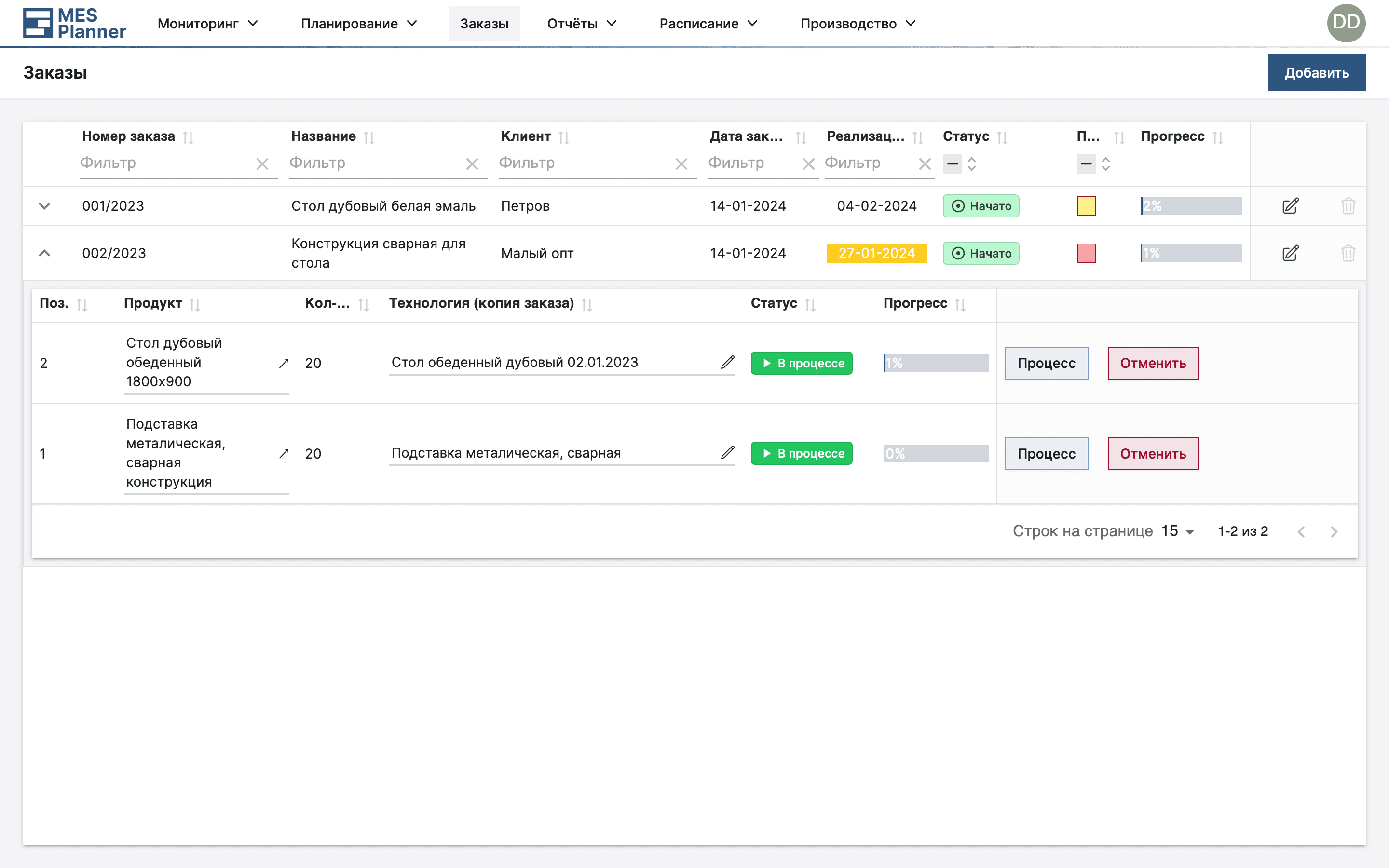

Страница Заказов в приложении MES Planner

Создание и подтверждение заказа

При создании заказ имеет статус Черновик. Статус Черновик позволяет добавлять и удалять продукты.

После того как список продуктов в заказе сформирован, необходимо подтвердить заказ, нажав на кнопку Подтвердить.

⚠️

В момент подтверждения заказа происходит копирование указанных для каждого продукта технологий.
После того, как заказ подтвержден и технологии скопированы, изменение последовательности операций в технологии продукта и их взаимосвязи можно изменить напрямую из заказа.

Пример создания и подтверждения заказа:

Информация по продукту

Каждый продукт в заказе имеет информацию, которая доступна по кнопке Процесс. Информация доступна в соответствующих закладках: Операции, Терминал, Документы

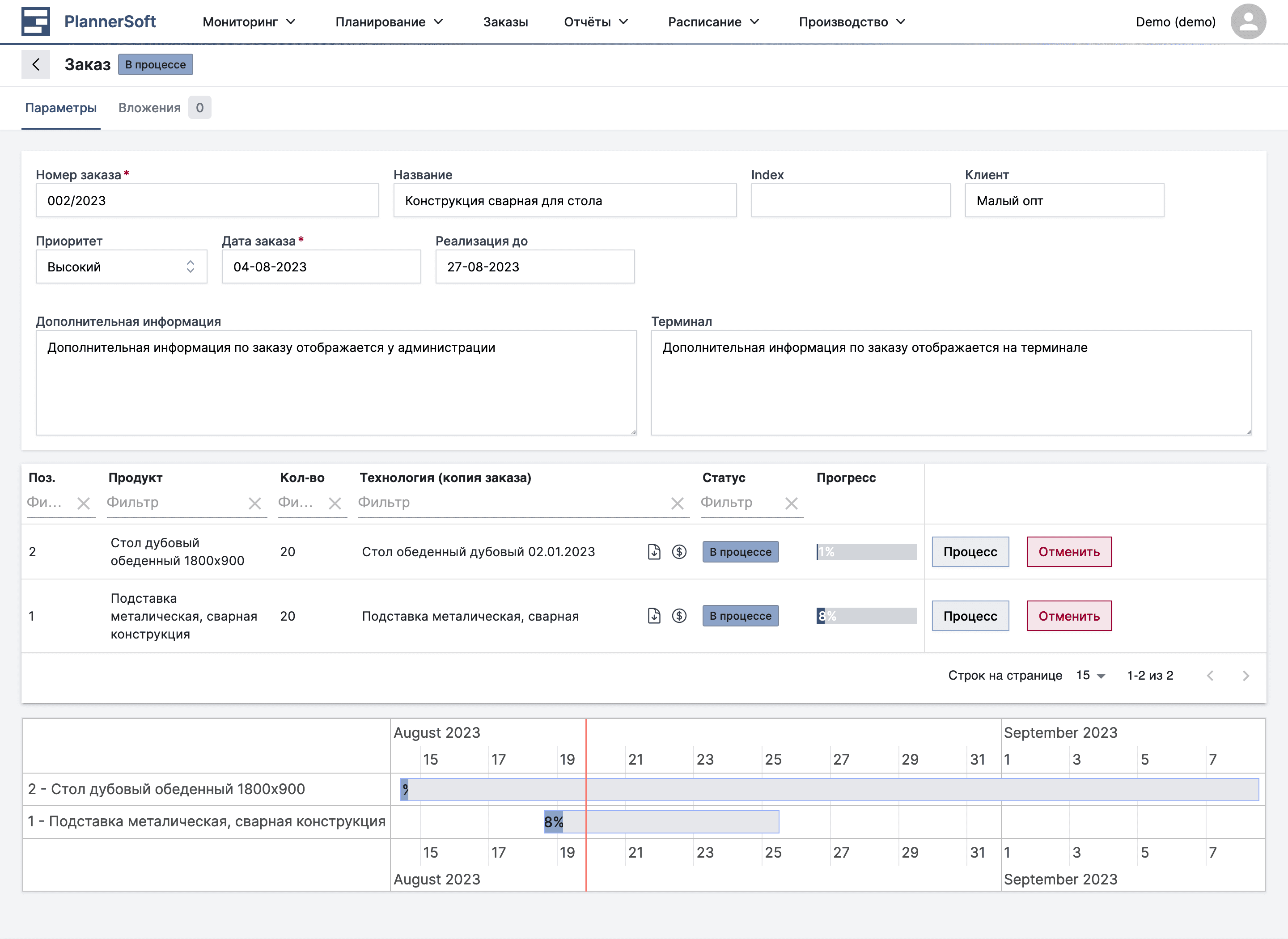

Пример заказа в приложении MES Planner

Информация в терминале

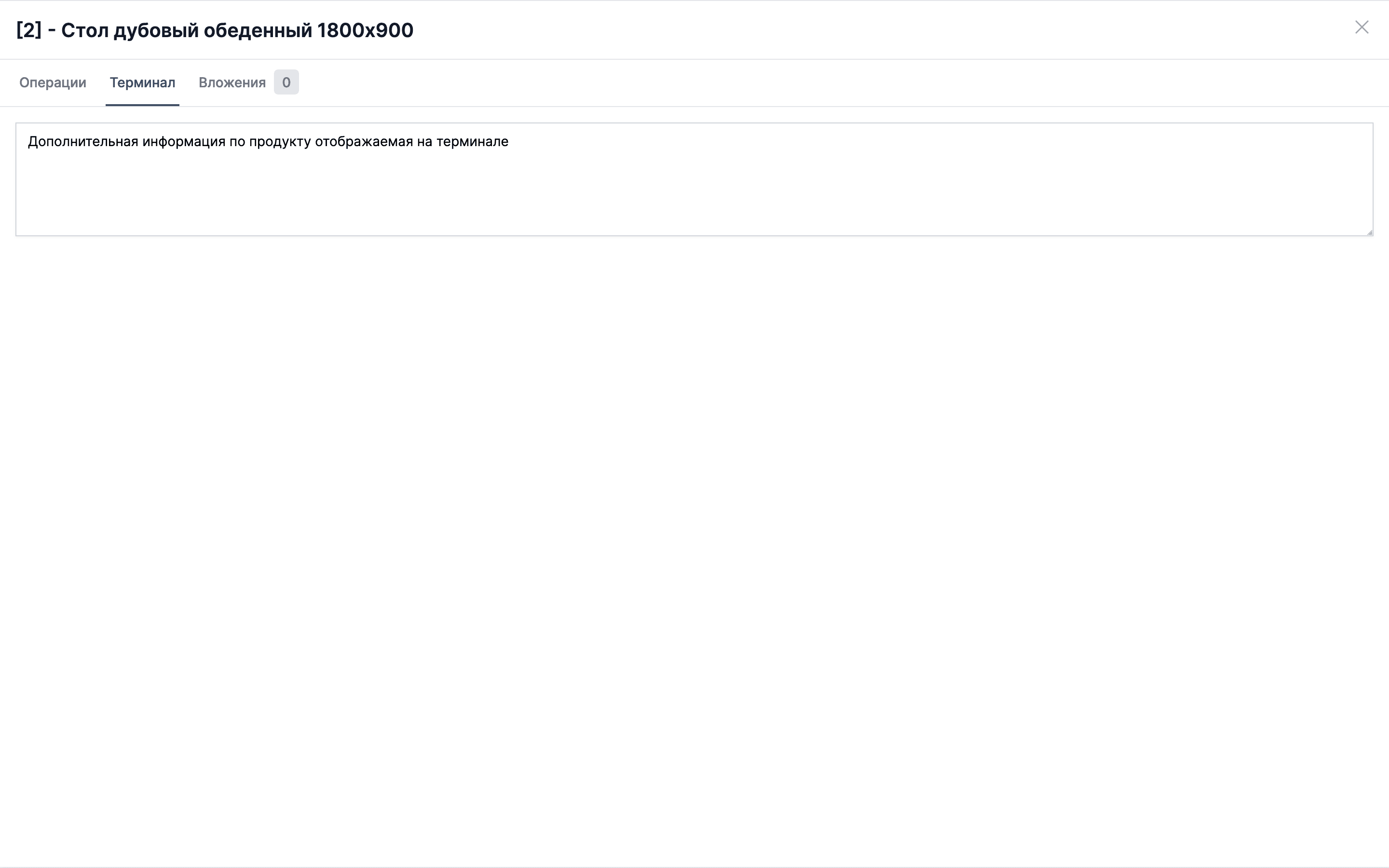

Информация терминала по продукту из заказа в приложении MES Planner

Вложения

Для отображения вложения в терминале у специалиста необходимо его активировать в столбце Терминал.

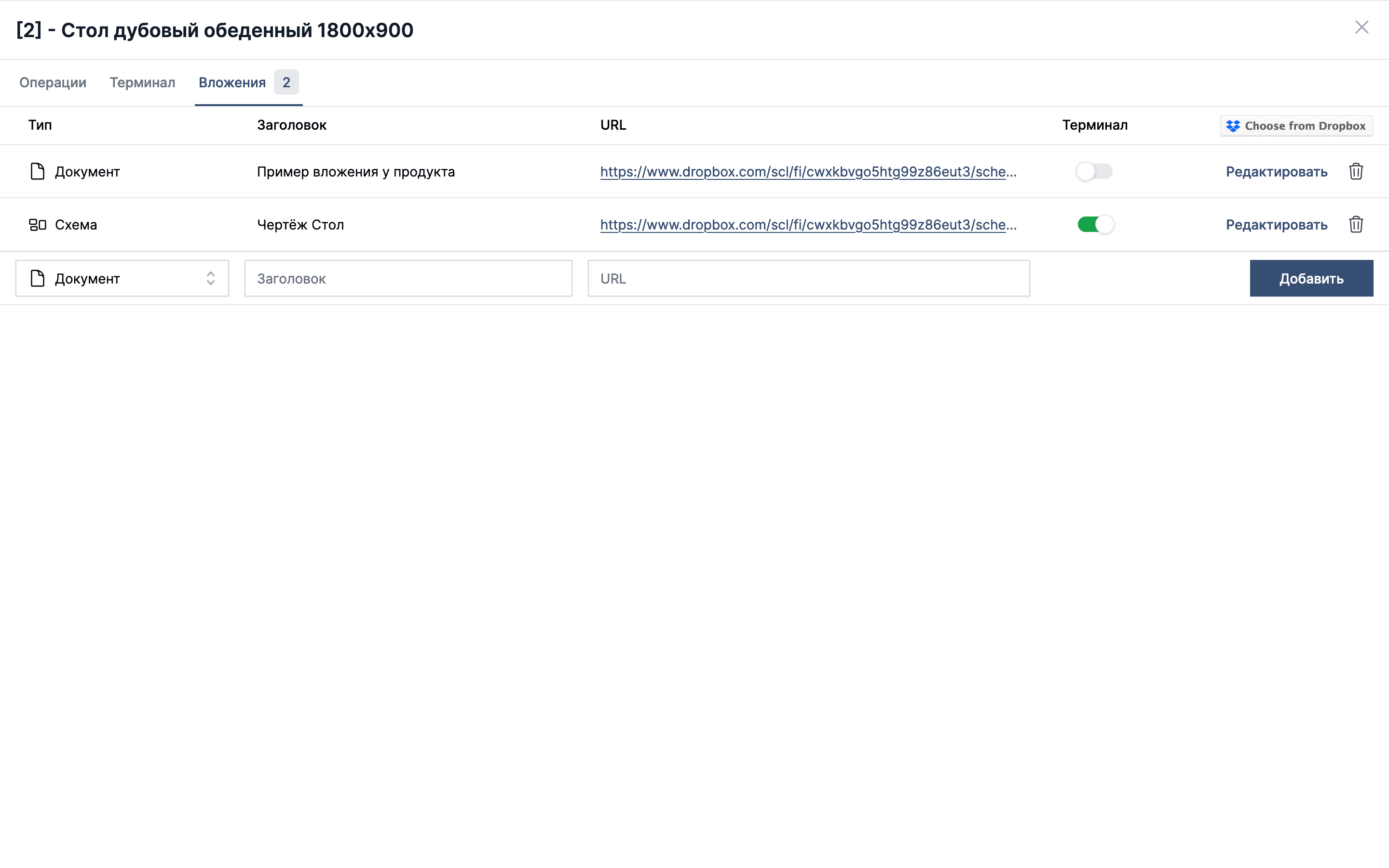

Вложения Заказов в приложении MES Planner

Завершение продукта

После того, как все операции определенного продукта выполнены, нужно подтвердить готовность продукта.

Когда продукт выполнен на 100%, в таблице продуктов заказа появляется кнопка Завершить.

⚠️

Завершенный продукт больше нельзя будет запланировать.

Отмена продукта

Каждый продукт из заказа можно Отменить.

⚠️

Отмененный продукт больше нельзя будет запланировать.

Редактирование Технологии

💡

После Подтверждения заказа все относящиеся к заказу технологии копируются.
После этого процесса в скопированную технологию можно вносить изменения, относящиеся только к этому заказу.
Таким образом, можно корректировать технологию выполнения продукта заказа, даже после запуска производства.
Изменения нельзя применить к операциям, которые имеют статус в процессе. В том же случае нельзя изменить порядок операций в технологии.
Для внесения сопутствующих изменений нужно отложить или закончить операцию.

⚠️

После внесения любых изменений, относящихся к технологии и параметрам операций, нужно обязательно произвести перепланирование.

Скопированная технология доступна при нажатии на нужную технологию в списке продуктов заказа.

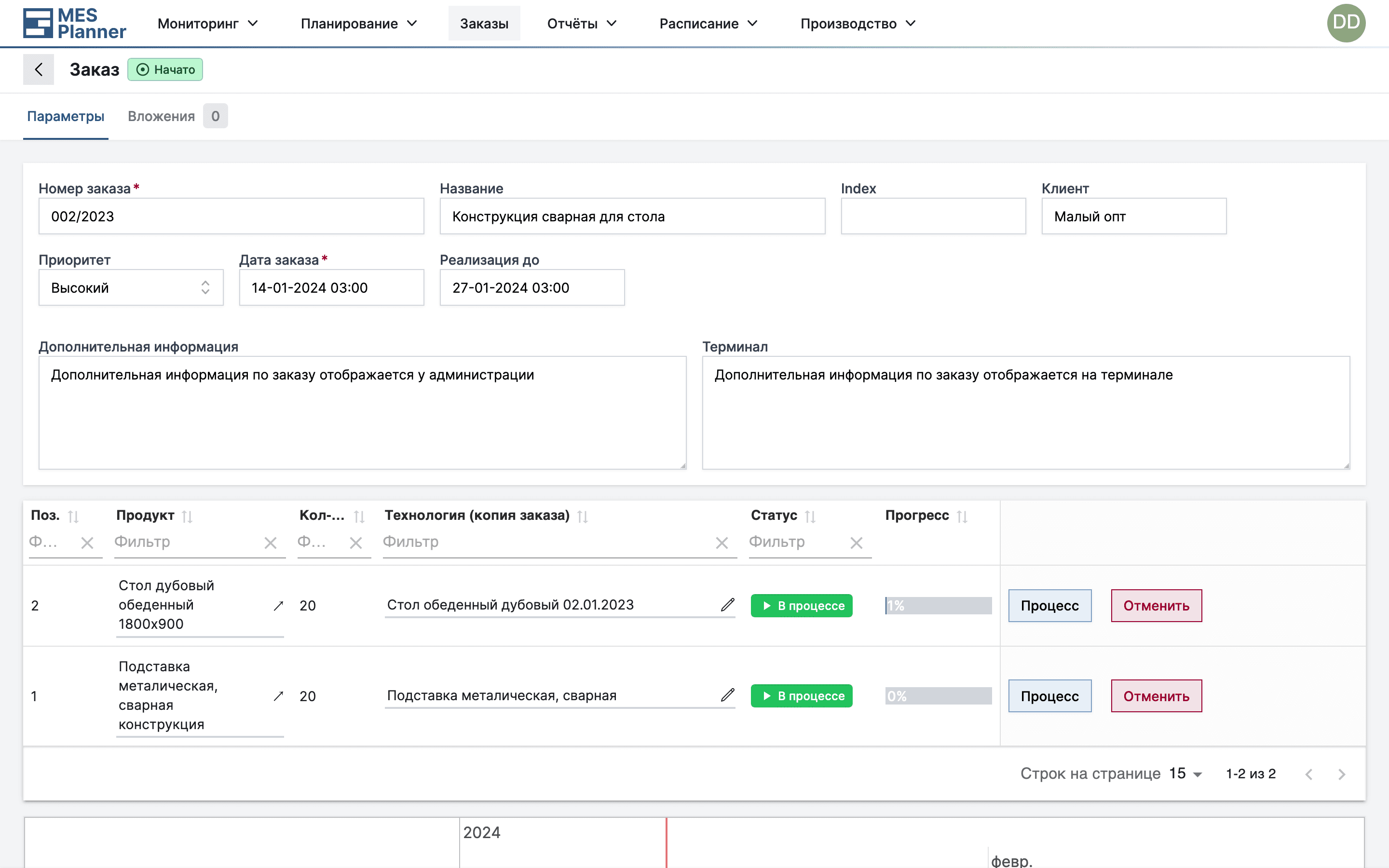

Пример технологии в заказе в приложении MES Planner

В открывшемся окне технологии доступны все те же параметры, что и в Шаблоне технологий.

Единственная разница заключается в новых статусах операций, которые указывают на их цикл в производстве.

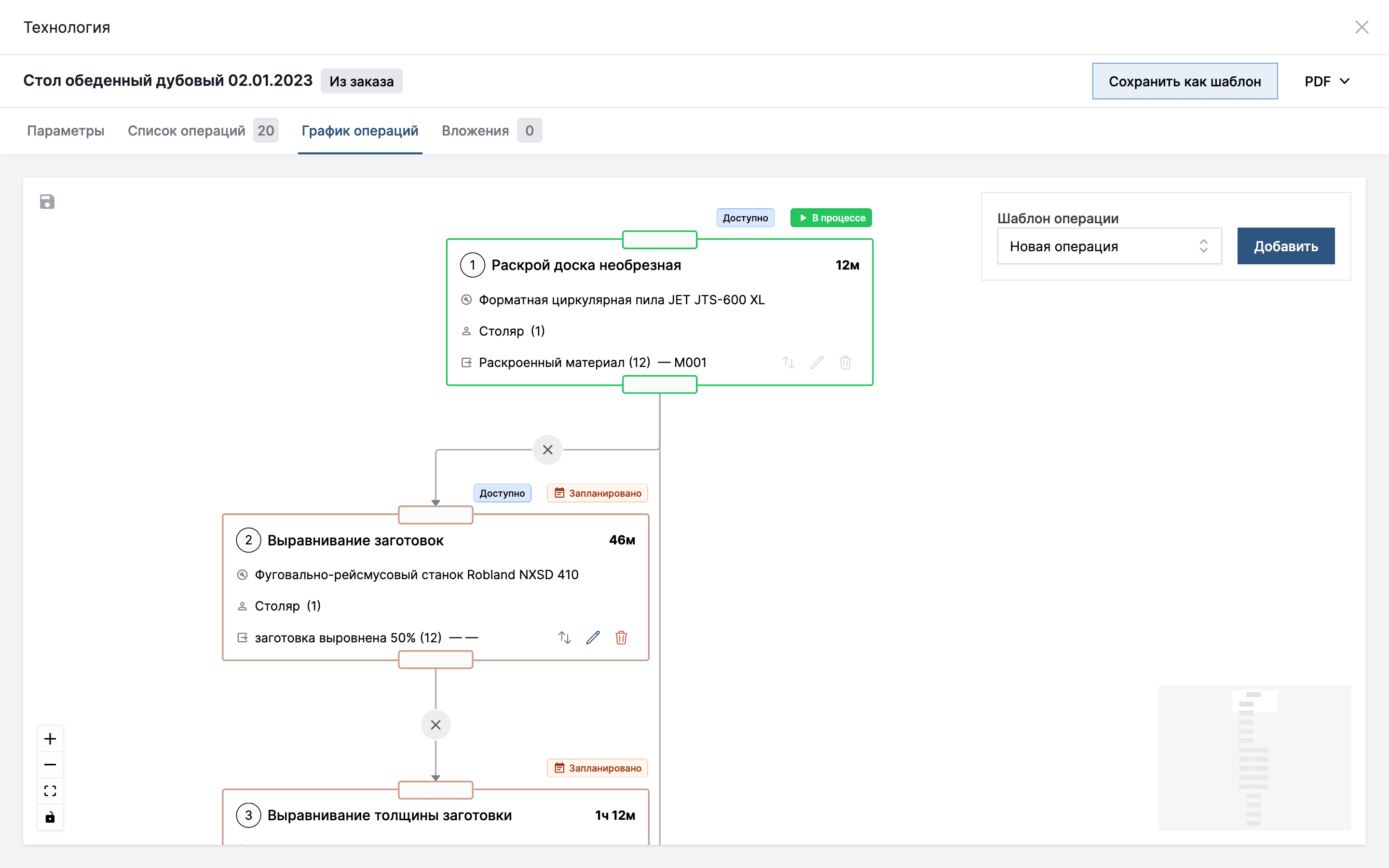

Пример технологических операций в заказе в приложении MES Planner
💡

В верхней панели окна есть кнопка Сохранить как шаблон, которая позволяет создать новый Шаблон технологии.
Это позволяет переиспользовать измененную технологию для последующих новых заказов.

Редактирование информации о готовности элементов в операции

В нормальном режиме, кол-во завершенных элементов в операции подсчитываются после завершении задачи специалистом в терминале. Однако, при необходимости, можно изменить кол-во готовых элементов (колонка Завершено) в операции вручную.

Когда может понадобиться ручное изменение кол-ва готовых элементов в операции? Примеры:

  • Специалист ошибся при завершении операции в терминале и ввел неверно кол-во завершенных элементов.
  • На этапе составления технологического процесса неверно запланированы кол-ва готовых элементов в операции, и необходимо внести корректировки.
  • Выявлены бракованные элементы при производстве, которые необходимо повторно произвести.

Доступна возможность изменения количества ожидающих элементов (готовые элементы для следующей запланированной операции в колонке Ожидание).

⚠️

Используемые понятия у запланированной операции:

  • Завершено - количество готовых элементов операции выполненных специалистом.
  • Ожидание - количество элементов операции ожидающих (готовых для) последующих операций.

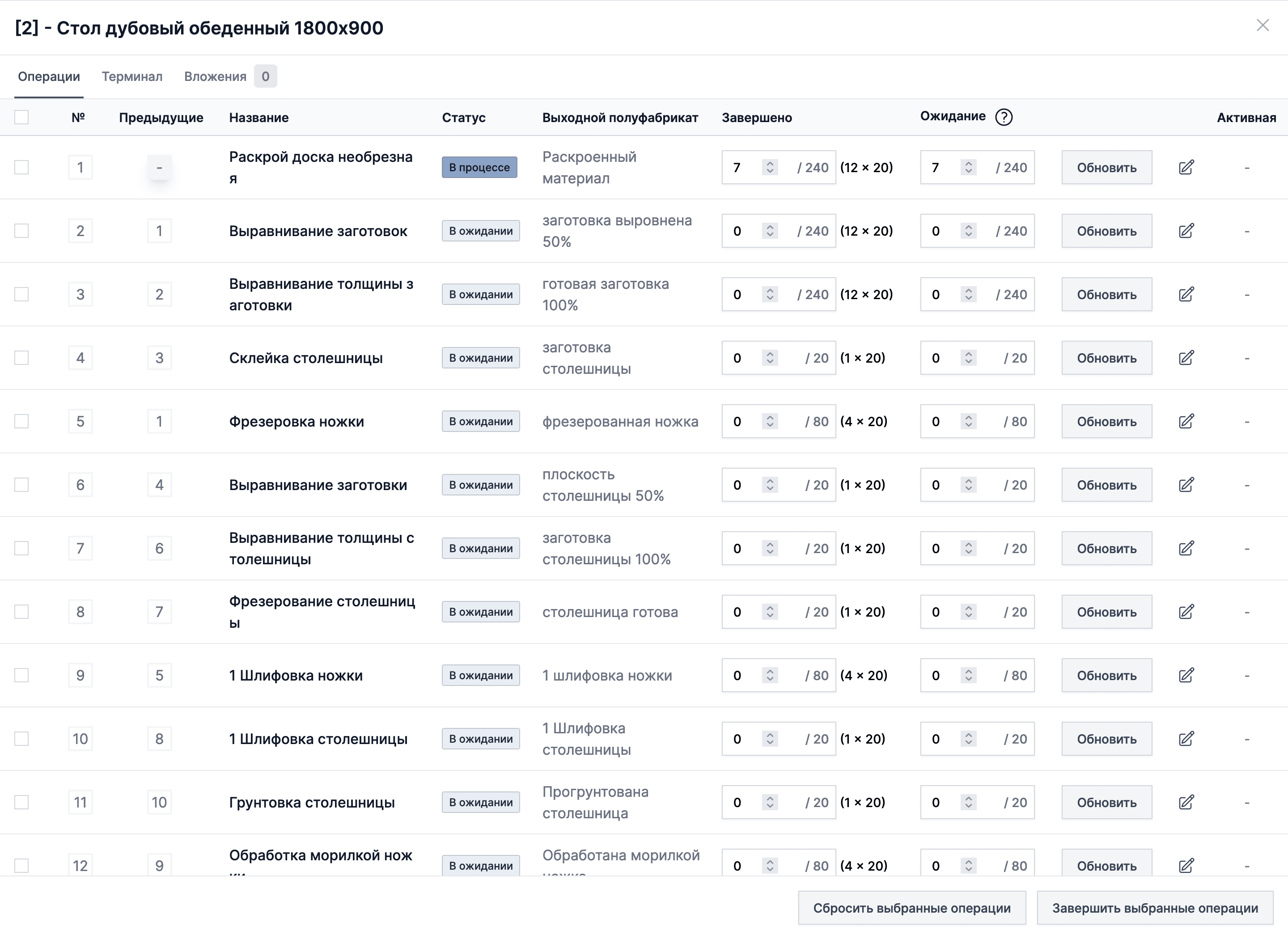

Пример запланированных операций в заказе в приложении MES Planner

Пример изменения количества готовых элементов операции продукта:

Изменение условий выполнения операции и другой информации

Доступна возможность изменения условий выполнения операции. Вы можете заменить оборудование, изменить квалификацию специалиста.

⚠️

Важно: При любом изменении условий выполнения операции, необходимо перепланировать связанный с ней продукт.
